顺义供电公司切改发电
计划5天 实际用1天


7月6日下午3点,笔者随北京顺义供电公司建设部负责人王鹏前往位于顺义区杨镇良庄村西的梁庄110千伏变电站,实地采访配套10千伏线路切改工程的发电工作。

王鹏说:“变电站建好后,切改工作不完成,一切都只是摆设。所以,为使新变电站投运后第一时间发挥效益,及时满足新增负荷需求和缓解周边重载站压力,我们会争取在变电站发电同期完成10千伏配套切改工程。”

110千伏梁庄变电站是顺义地区第三座智能变电站,于7月1日17时正式投入运行。按照要求,新建变电站在建成后1个月左右应完成切改工作,而该公司本着“早调度、早策划、早施工”的思路,加强工程投产统筹优化,计划于投运后第5天完成全部5路出线的10千伏切改发电工作,切入负荷1.1万千瓦,实际上1天就完成了。

“能有这么快?”听到记者的疑问,王鹏赶忙补充道,“你不信?相比起来,这次还不是最快的。去年12月30日,西府110千伏变电站投运,1天后,也就是12月31日,我们就完成了10千伏切改发电工作。这么大的站,这么多设备,多等一天都是浪费啊!”正说着,记者跟随王鹏到了梁庄变电站的主控室内,在各种机器和设备的交织声中,一群电力工人正在紧张地忙碌着。王鹏从运行人员手中接过了基建改建扩建设备投入运行批准书,一条一条地查看里面的信息,只见他表情凝重,不敢有一丝一毫的松懈。

“从2013年11月梁庄站开工起,建设部就狠抓安全质量管理,深化标准工艺的应用,小到一根桩基什么时间夯实,大到一台主变什么时间就位,都要合理安排,一一把控。这座变电站能取得安全质量管理流动红旗和标准工艺示范工程称号来之不易。”王鹏感慨道,“一份耕耘一份收获啊!”

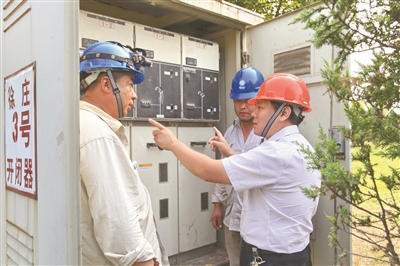

从主控室出来,笔者又跟随王鹏来到了10千伏徐庄路3号开闭器所在地,只见现场的工作人员正在聚精会神地核相。此时,大地像蒸笼一样,闷热得让人喘不过气来,而大伙儿全然不顾这些,依旧干得热火朝天……

晚上8点,经过各专业的不懈努力,该公司完成梁庄变电站配套10千伏切改工程的发电工作,顺利将杨镇站所带原徐庄路、原沙岭路全部负荷,杨镇站所带原大曹庄路、王泮庄站所带陈坨路、龙湾屯站所带柳庄路部分负荷导入了梁庄站,以最快的速度发挥了梁庄站的供电效益。
