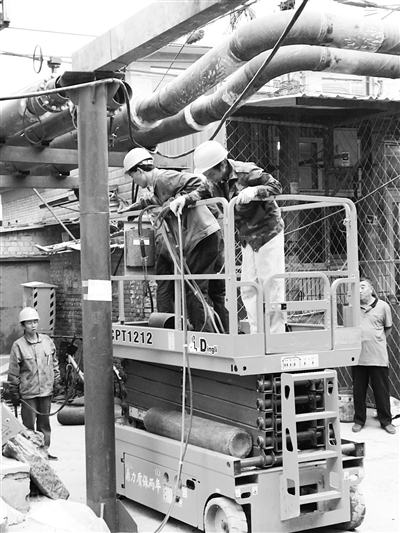

近日,昊海公司第一、第五项目部一线职工放弃节假日休息时间,连夜抢工,力保民生工程按时完成。
昊海公司第一、第五项目部先后承接位于海淀区韩家川、清河、香山、苏家坨多地煤改电项目工程。韩家川项目自7月9日进场,截至10月8日,共完成户外基础浇筑及立柱2960个,户外管道施工17430米,户内完工473户,完成总工程近90%。清河四街项目更是将50天的工期压缩为20天,同时严格工程质量,已户内完工757户,完成总工程93%。
苏家坨项目5月21日进场,期间因村民意见不统一,施工人员通过沟通协调,克服重重困难,于8月19日正式开工,虽然开工最晚却率先进入调试阶段。目前,三星庄、周家巷村等共计222户已进入问题户收尾阶段。
□本报记者 赵思远 文/摄
